Contester un permis de construire : conditions, délais et risques juridiques

Marine Durand 6 min de lecture
Contester un permis de construire : documents PLU, recours et décision

La réception d’un permis de construire accordé à un voisin ou à un promoteur immobilier suscite parfois des inquiétudes, notamment en cas de perte d’ensoleillement, de vis-à-vis ou de non-conformité manifeste au plan local d’urbanisme (PLU). Si le droit de contester un permis de construire existe, il est strictement encadré par le Code de l’urbanisme. Engager une procédure sans une connaissance précise des délais et des conditions de recevabilité expose le requérant à un rejet immédiat par le tribunal administratif.

Les conditions de recevabilité : qui peut contester ?

Le droit de recours n’est pas ouvert à tous. La jurisprudence exige que le requérant justifie d’un intérêt à agir. La construction projetée doit porter une atteinte directe et personnelle aux conditions d’occupation, d’utilisation ou de jouissance de votre bien immobilier.

Testez vos connaissances sur le recours en urbanisme

L’intérêt à agir : une notion restrictive

Il ne suffit pas d’être mécontent de l’aspect esthétique d’un bâtiment pour obtenir l’annulation d’une autorisation. Le juge administratif vérifie si le préjudice allégué est sérieux. Une simple gêne passagère ou un désagrément mineur ne suffisent généralement pas. Il faut démontrer un impact significatif sur la valeur vénale de votre propriété, sur votre intimité ou sur l’usage quotidien de votre logement.

La réalité du contentieux

Il existe un fossé entre la perception citoyenne du droit de recours, souvent vu comme un levier de blocage, et la réalité technique des tribunaux. Beaucoup imaginent qu’une pétition de voisinage suffit à stopper un chantier, mais la réalité juridique exige une démonstration factuelle de la violation d’une règle d’urbanisme précise. Comprendre cette nuance permet d’éviter les procédures dilatoires qui finissent souvent par condamner le requérant aux dépens, tout en retardant des projets qui, dans 90 % des cas, aboutissent après régularisation.

Le recours gracieux : une étape préalable

Avant de saisir la justice, il est d’usage d’adresser un recours gracieux à l’auteur de la décision, c’est-à-dire au maire de la commune ayant signé l’arrêté de permis de construire.

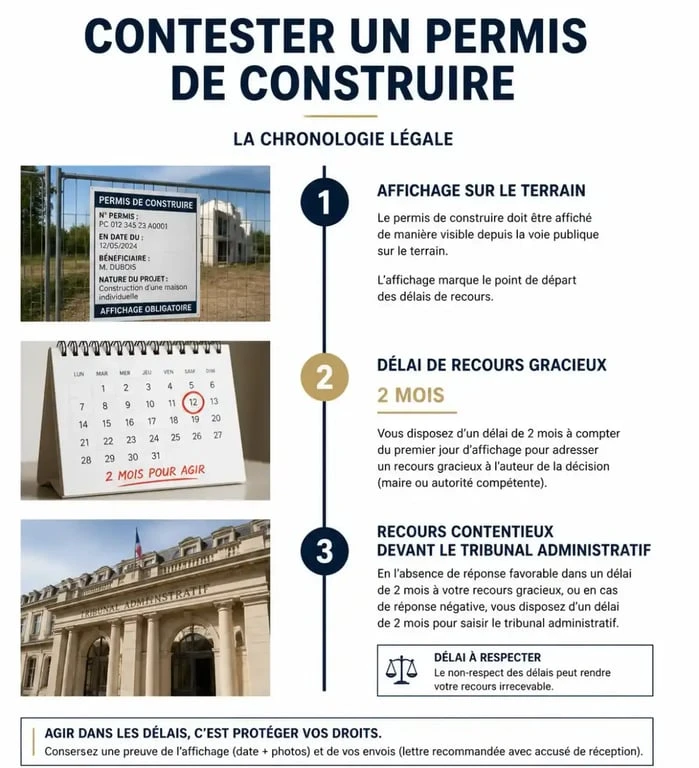

Chronologie des étapes pour contester un permis de construire
Chronologie des étapes pour contester un permis de construire

Pourquoi privilégier le dialogue administratif ?

Le recours gracieux permet de signaler à l’administration des éléments omis lors de l’instruction du dossier. Il s’agit d’une tentative de résolution amiable pouvant aboutir à un retrait du permis ou à sa modification. Si le maire accède à votre demande, le conflit s’arrête sans frais d’avocat ni passage devant le juge.

Le recours contentieux : le dernier rempart

Si la réponse au recours gracieux est négative ou si aucune réponse n’est apportée dans un délai de deux mois, le recours contentieux devant le tribunal administratif devient l’unique option. Ce recours doit être déposé dans les deux mois suivant l’affichage du permis sur le terrain ou, à défaut, dans les deux mois suivant la notification de la décision.

Les délais et la purge du permis

Le respect scrupuleux des délais est la pierre angulaire de toute action en justice. Une fois ces délais passés, le permis est dit « purgé de tout recours », ce qui signifie qu’il devient définitif et ne peut plus être attaqué.

Comment contester une autorisation d’urbanisme : la procédure officielle · Découvrez les étapes et les recours possibles pour contester légalement une autorisation d’urbanisme auprès de la mairie ou du tribunal administratif.

Le délai de deux mois : une règle d’or

Le délai de recours de deux mois court à compter du premier jour d’une période continue de deux mois d’affichage sur le terrain. Il est crucial de s’assurer que le panneau d’affichage est conforme aux exigences légales : il doit être visible depuis la voie publique et contenir toutes les mentions obligatoires, telles que la date de délivrance, le numéro de permis et la surface de plancher autorisée.

L’importance du constat d’huissier

Pour prouver que le délai a bien commencé à courir, il est conseillé de faire réaliser un constat d’huissier. Ce document officiel atteste de la présence, de la lisibilité et de la durée de l’affichage. Sans cette preuve, il est difficile de démontrer au juge que le délai de recours est éteint, ce qui laisse planer une incertitude juridique sur le projet.

Les arguments juridiques recevables

Pour obtenir l’annulation d’un permis de construire, il ne suffit pas de contester le projet dans sa globalité. Il faut invoquer des moyens de droit précis, liés au non-respect des règles d’urbanisme en vigueur sur le territoire concerné.

Les infractions au Plan Local d’Urbanisme (PLU)

La majorité des recours victorieux reposent sur une violation du PLU. Il peut s’agir d’une hauteur maximale de construction dépassée, d’une emprise au sol trop importante ou d’un non-respect des distances de retrait par rapport aux limites séparatives. Chaque commune possède son propre règlement qui définit les règles de densification et d’implantation.

Le défaut de motivation ou d’instruction

Un autre angle d’attaque concerne la procédure d’instruction. Si le dossier de demande de permis était incomplet, si les plans étaient trompeurs ou si les services de la mairie n’ont pas consulté les organismes compétents, comme les Architectes des Bâtiments de France en zone protégée, le permis peut être entaché d’illégalité.

Les risques liés aux recours abusifs

La loi française sanctionne les recours jugés abusifs. Si le juge considère que votre action a été engagée dans le seul but de nuire au pétitionnaire ou de bloquer le projet sans fondement juridique sérieux, vous vous exposez à des conséquences financières lourdes.

La condamnation aux dommages et intérêts

Le bénéficiaire du permis peut demander des dommages et intérêts pour le préjudice subi du fait du retard engendré par le recours. Les montants peuvent se chiffrer en milliers d’euros, surtout dans le cas de programmes immobiliers d’envergure où chaque mois de retard se traduit par un manque à gagner significatif pour le promoteur.

L’évaluation de la pertinence du dossier

Avant d’engager toute procédure, il est impératif de consulter un avocat spécialisé en droit de l’urbanisme. Ce professionnel saura analyser la solidité de vos arguments et vous éviter de tomber dans le piège d’un recours dont l’issue, par manque de bases juridiques solides, serait défavorable, tout en protégeant votre patrimoine contre d’éventuelles demandes reconventionnelles.
